さて、先月までに地下のコンクリート打設工事を終えた、地下室地下車庫のある二世帯住宅@横浜市青葉区。
住居となる1⁻2階の木造工事に入ります。
まずは、基礎の立ち上がりから。

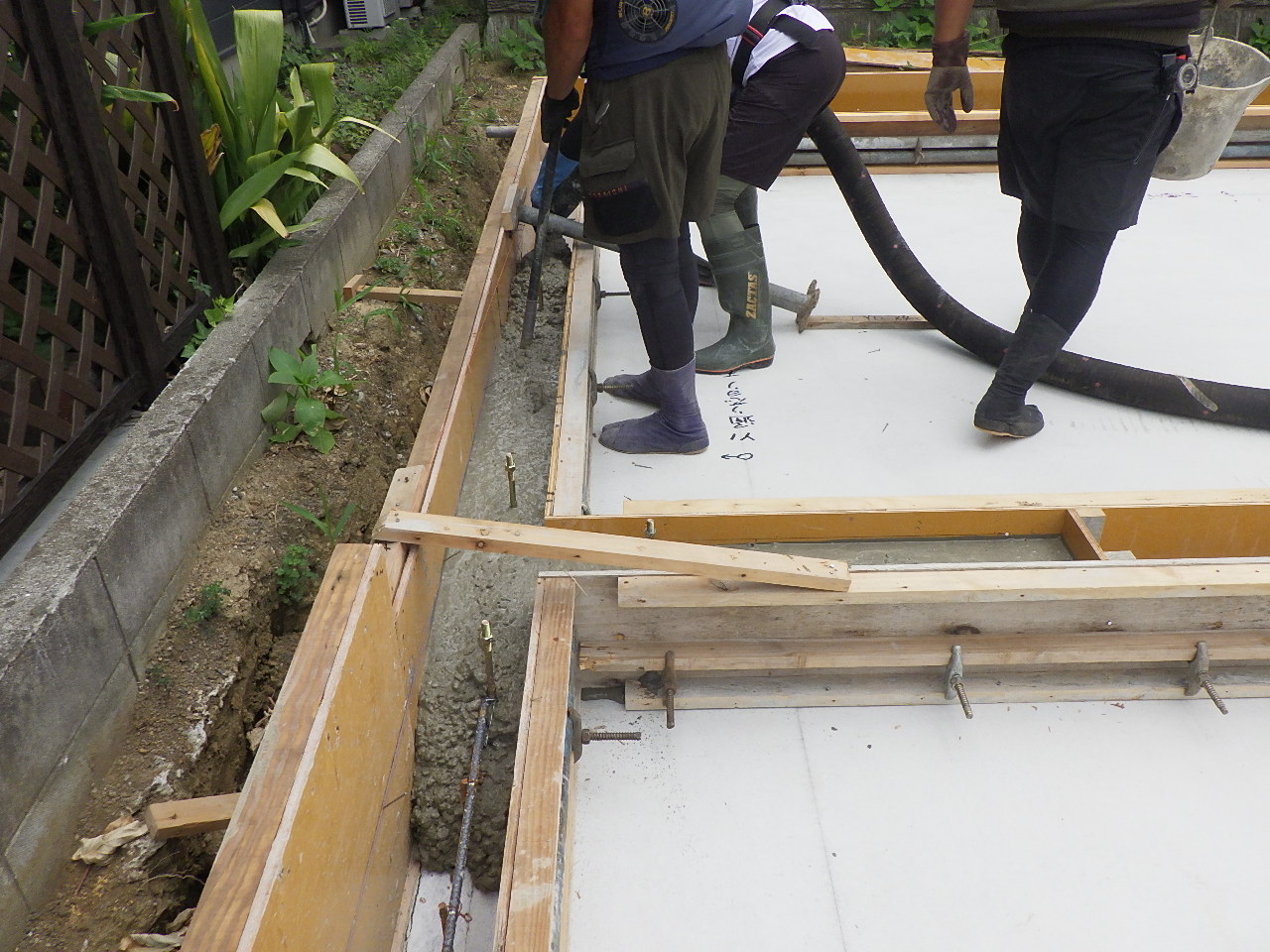

奥の職人さんが抱えているホースから生コンクリートが出、手前の職人さんが持っているバイブレーターで振動を与え、空気が入らないように慎重に打設しています。
手前の型枠に入っているコンクリートの様子を見ると、水分量がそれほど多くないことがお分かりいただけると思います。
水分量が少ないということはそれだけ空気が入りやすく、工事を終えた後の表面を均して滑らかにするのも大変です。

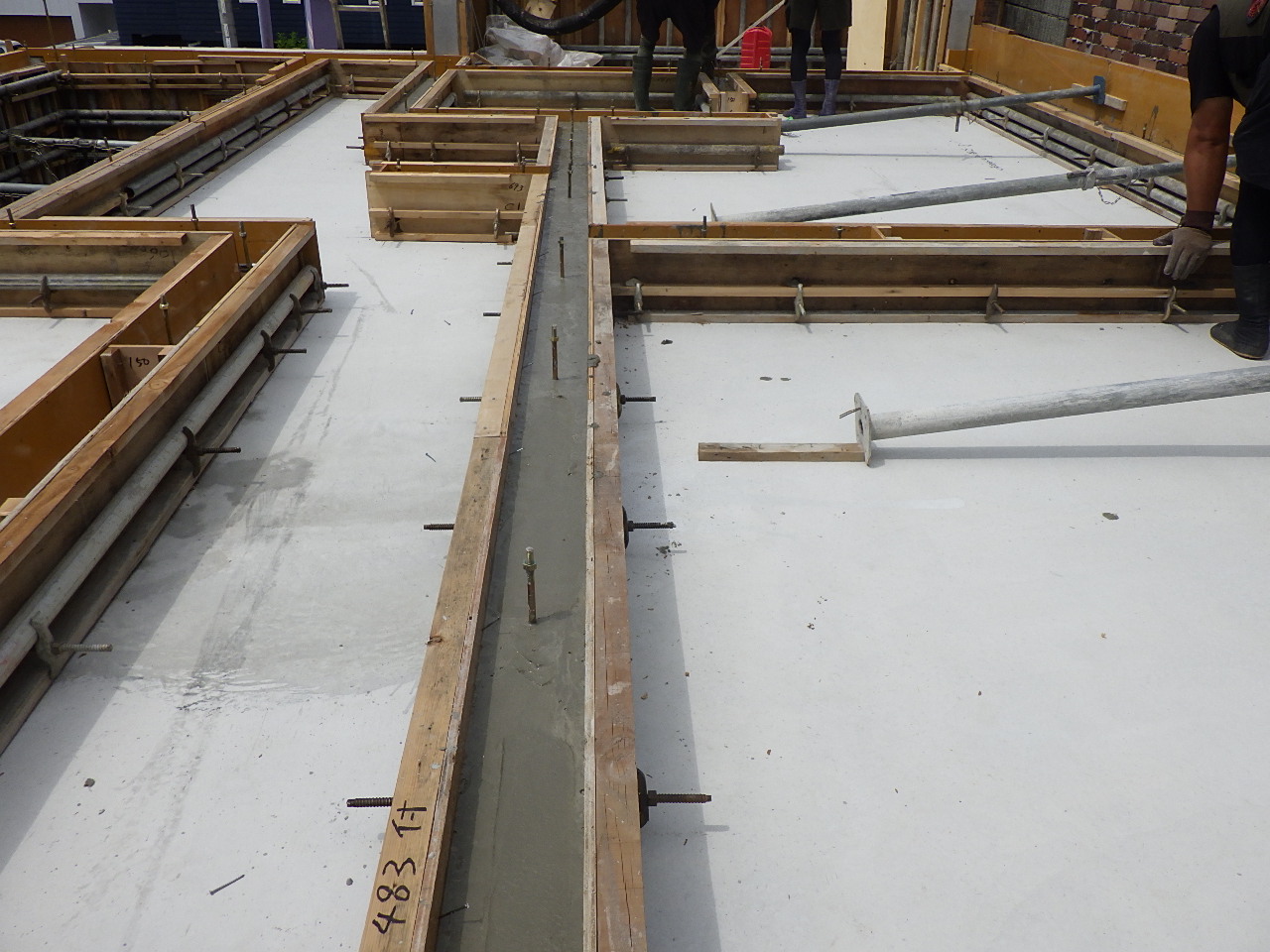

立ち上がりのコンクリート打設が完了した様子。
ほぼ平坦に仕上がっていますが、この上に土台を載せて、骨組みを造っていくとなると、十分とは言えません。
仕上げとして行うのがレベラーといわれる工事です。
この上に、液体に近いセルフレベリング材を流して、材料自身の力で水平を出していきます。
この時、必要になるのが正確な高さを出すこと。

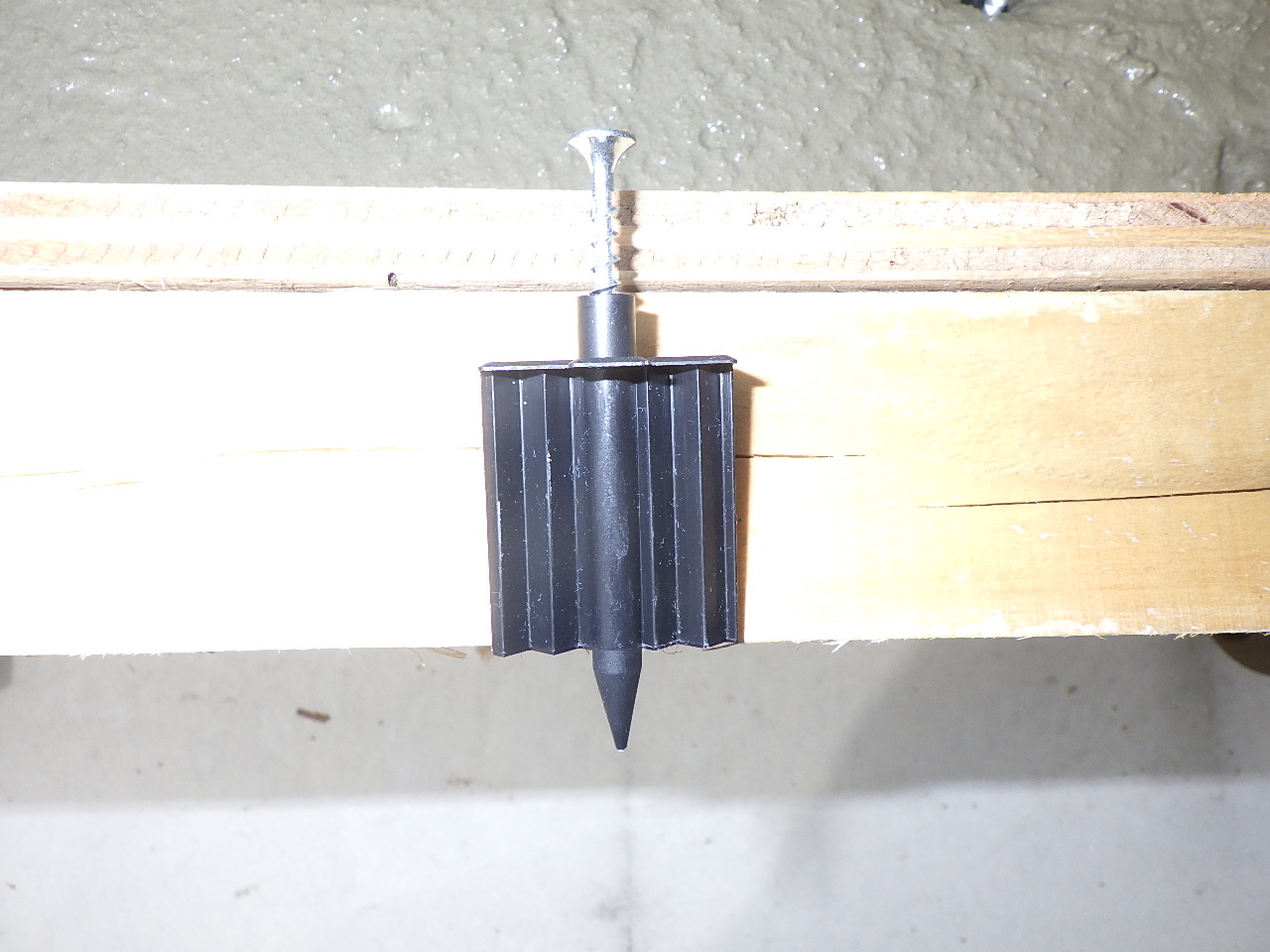

これがその正確な高さを出すために使われる天端ビスです。
使い方をざっくり説明しますと、コンクリートを流し込んだ後、適当な硬さに固まるまで待ちます。
ある程度安定した固さになったら、天端ビスを上から挿入していきます。

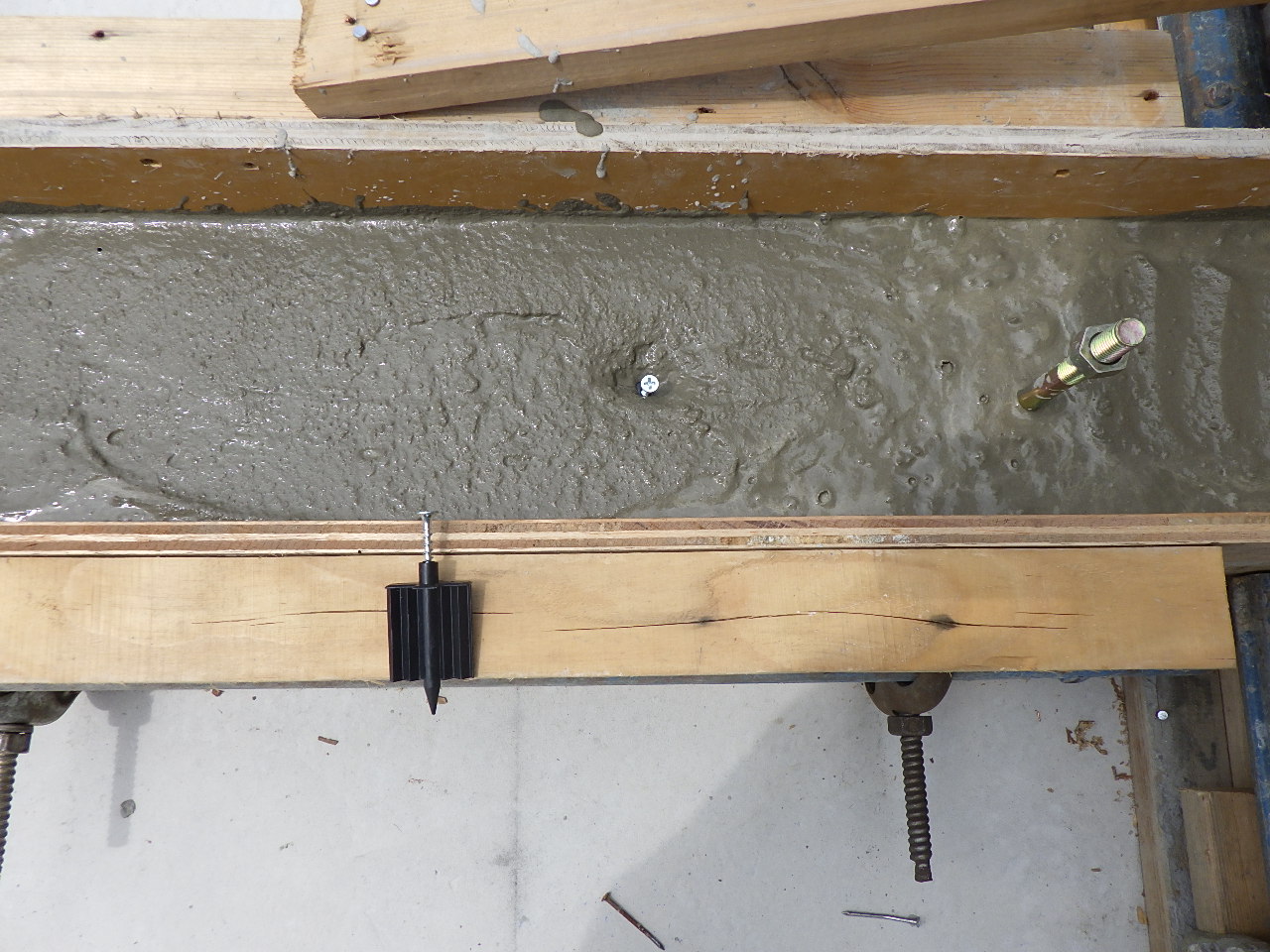

ネジの頭が埋まっているのが見えますね。
この天端ビスが固定されたあと、レーザー墨出し器で高さを正確に出して、その高さに合わせるようにネジを回します。
コンクリートが固まると、ネジのまわりの黒い羽が固定されて、ネジと一緒に供回りするのが防げます。
高さが決まったら、その高さに仕上がるように、セルフレベリング材を流し込むというわけです。
というわけで、上棟に向けて基礎の工事が終了しました。

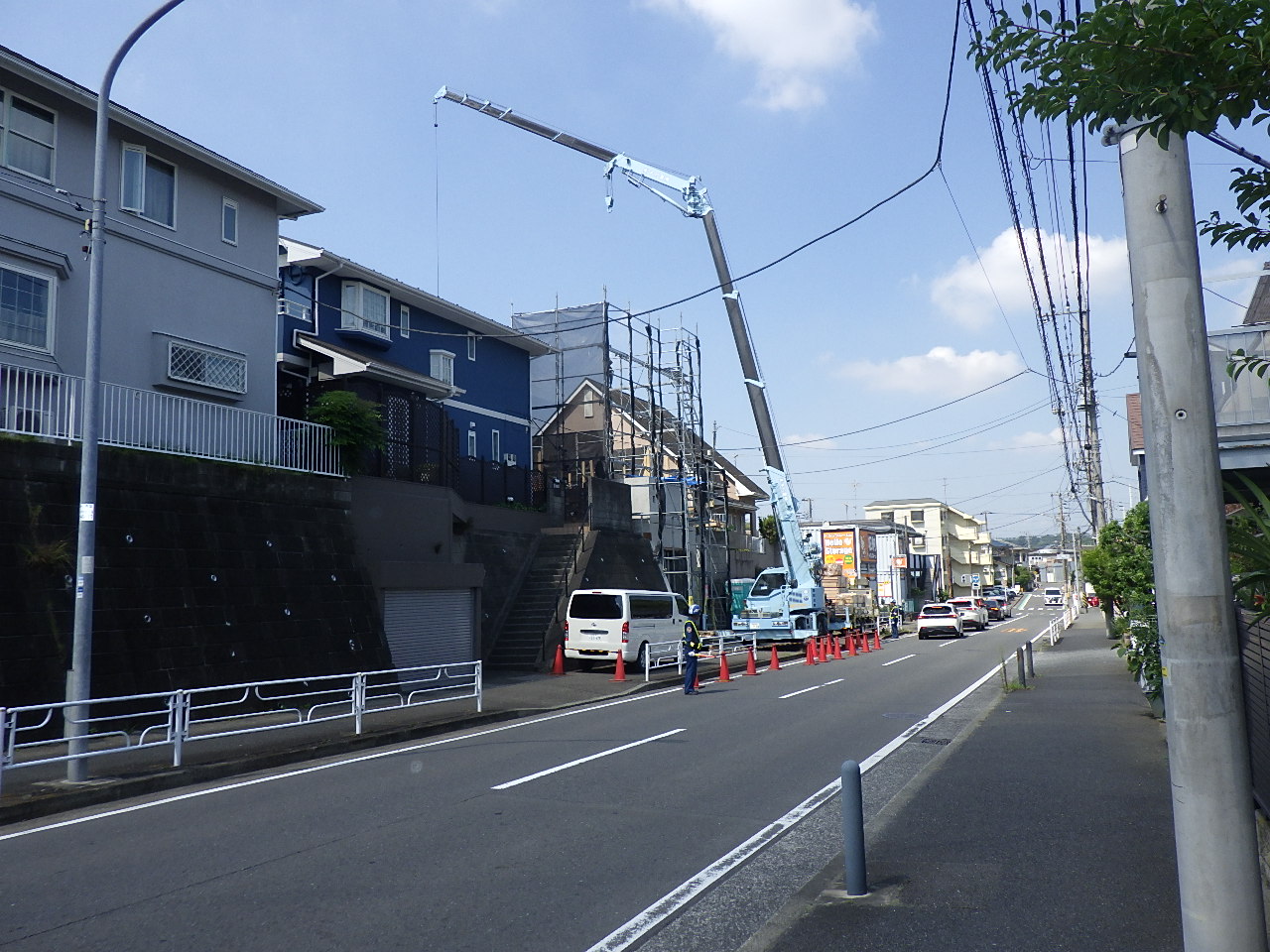

今回の現場は、敷地までおおむね4-5mほどの高さがあるので、さらにそこから2階までの高さの足場を組むことになるため、5つの階段が架けられています。
これだけの高さの足場を超えて建材を運ぶので、

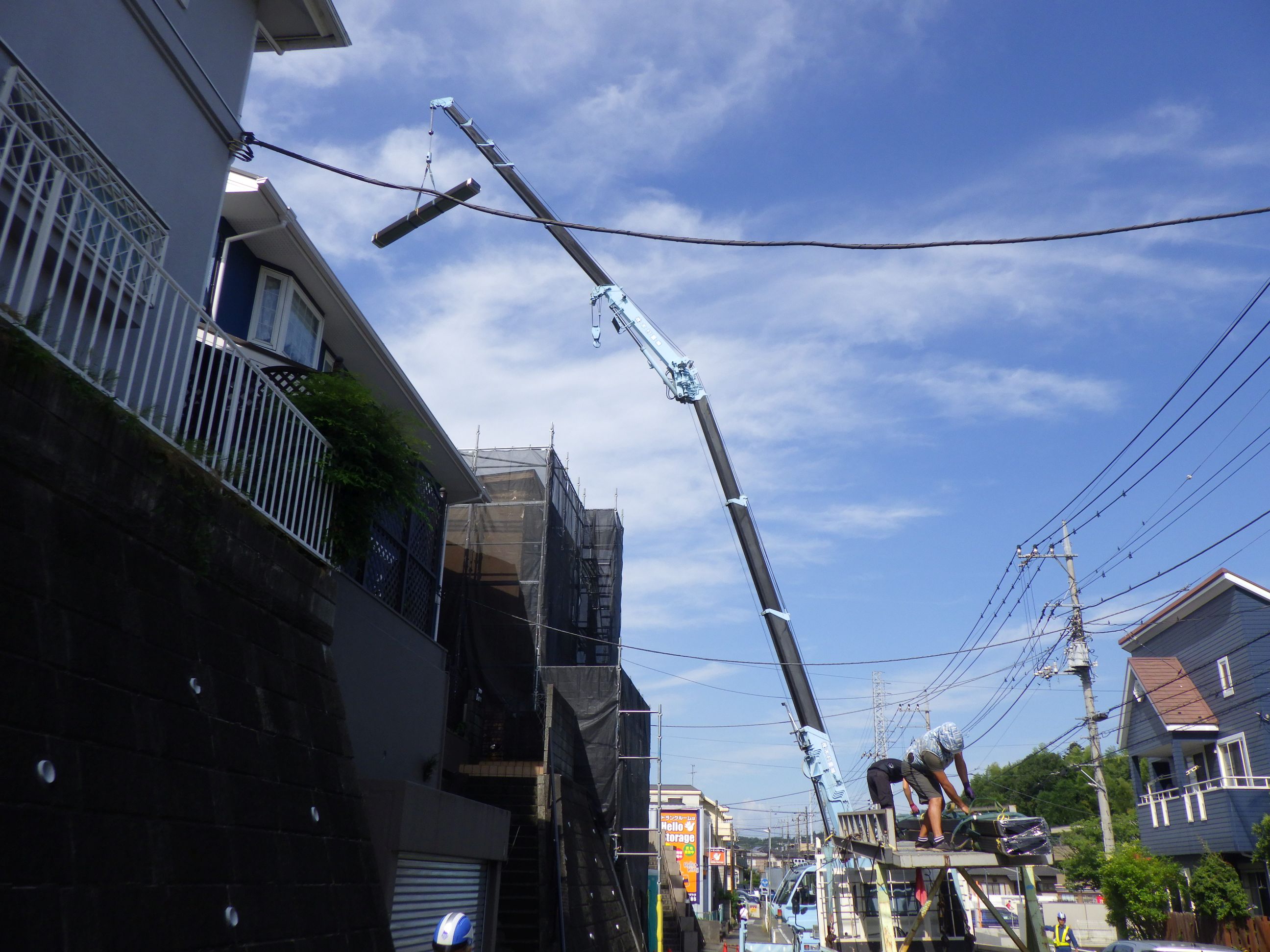

長~いブームのレッカー車=ピタゴラスが活躍します。

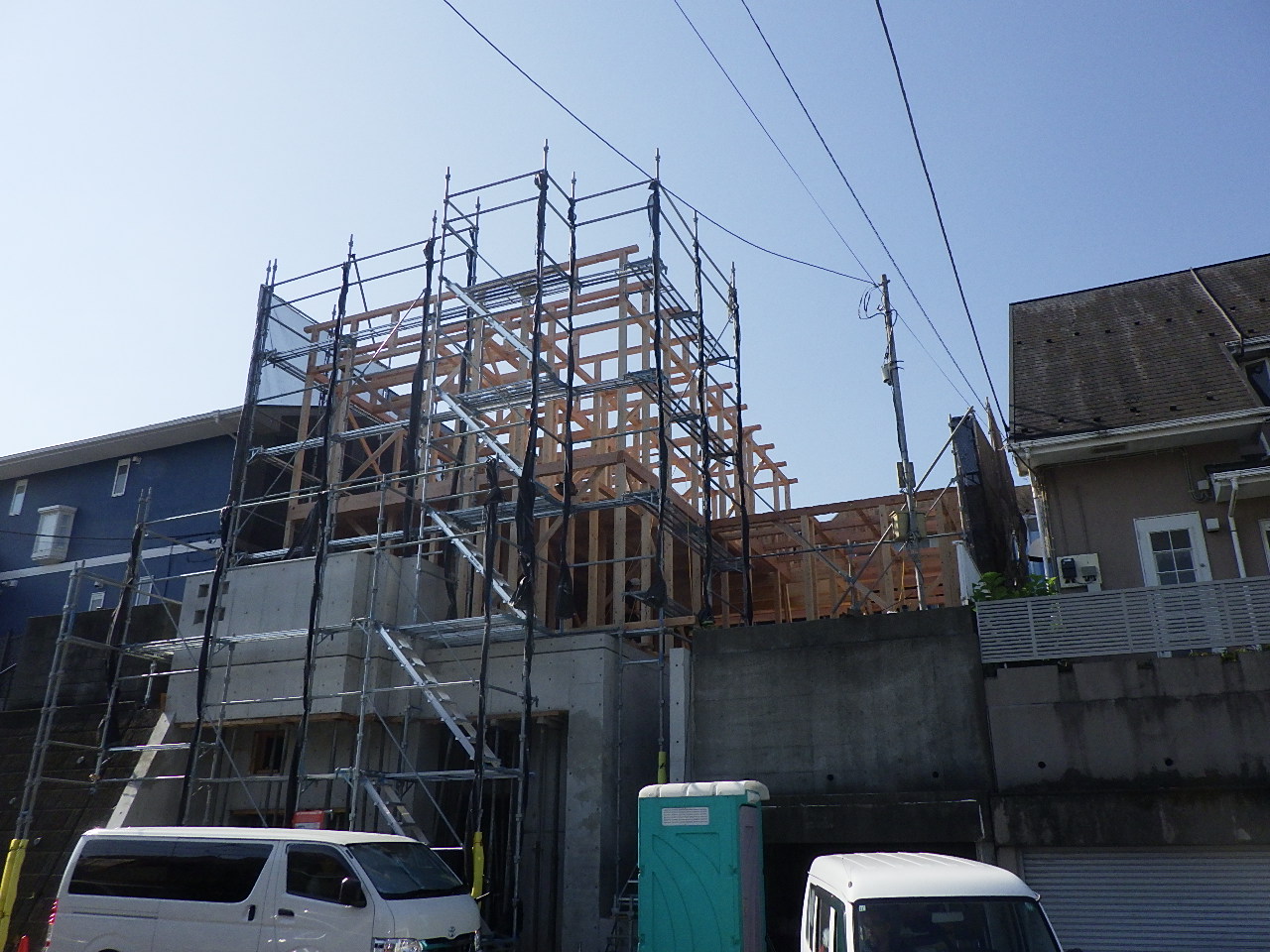

しだいにかたちが現われてきました。
模型でおさらいしておきましょう。
向かって右側、既存のボックスカルバートの車庫の上は、親世帯の寝室となるため、2階を造りません。
上階の生活音が響くのを防げます。
1階に暮らす親世帯はもちろん、2階に暮らす子世帯にとっても気を使わずに済みますよね。

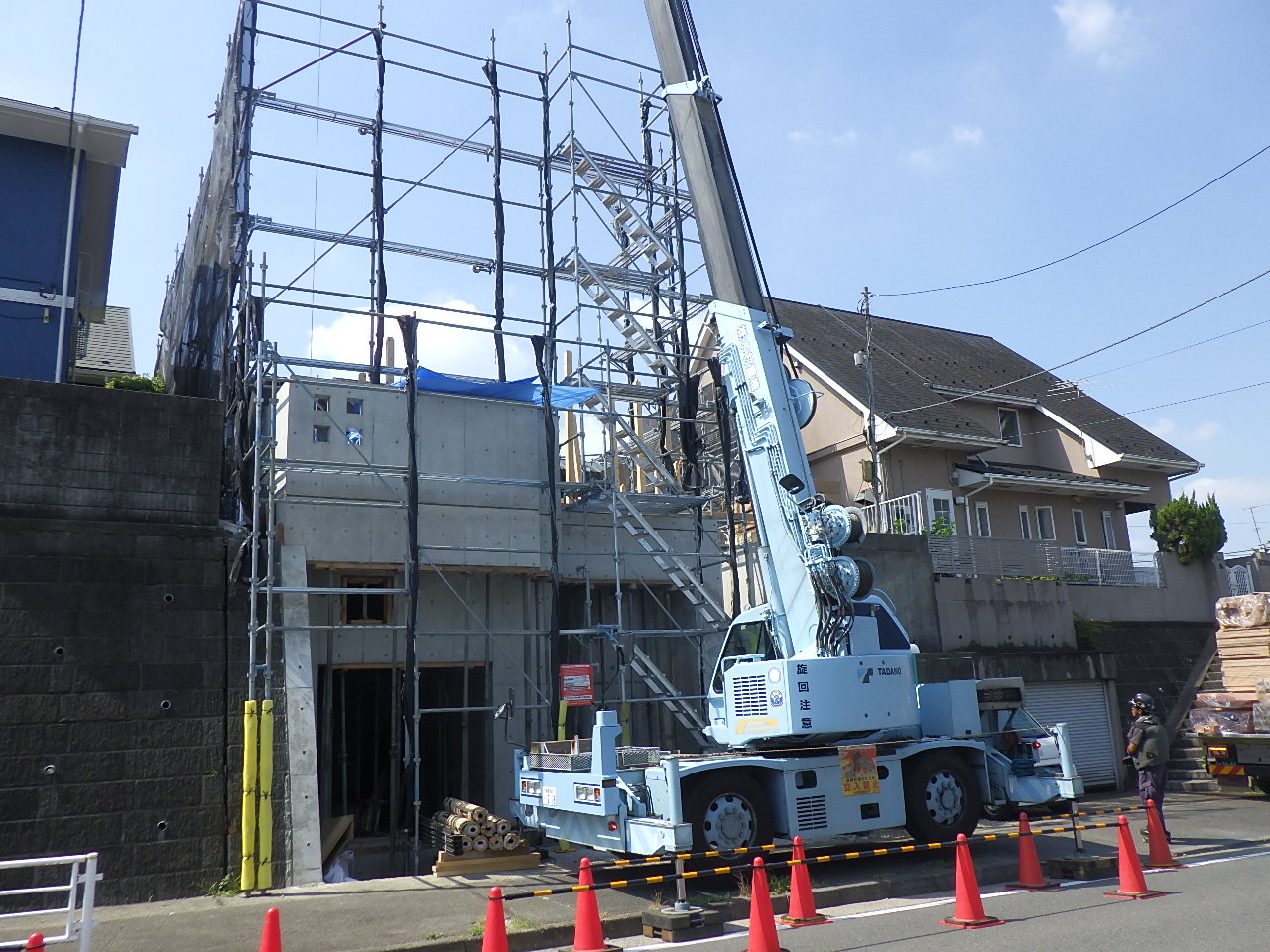

さて、上棟に向けて、構造材を組み立てる工事が進んでいます。
段ボールで養生された柱がある一方で、木肌が現われている柱も散見されます。
この違いは、壁に隠れる柱と、現しになる柱=化粧柱の違いです。

2階のない1階の屋根=下屋(げや)のルーフィングを完了しました。
室内側には、

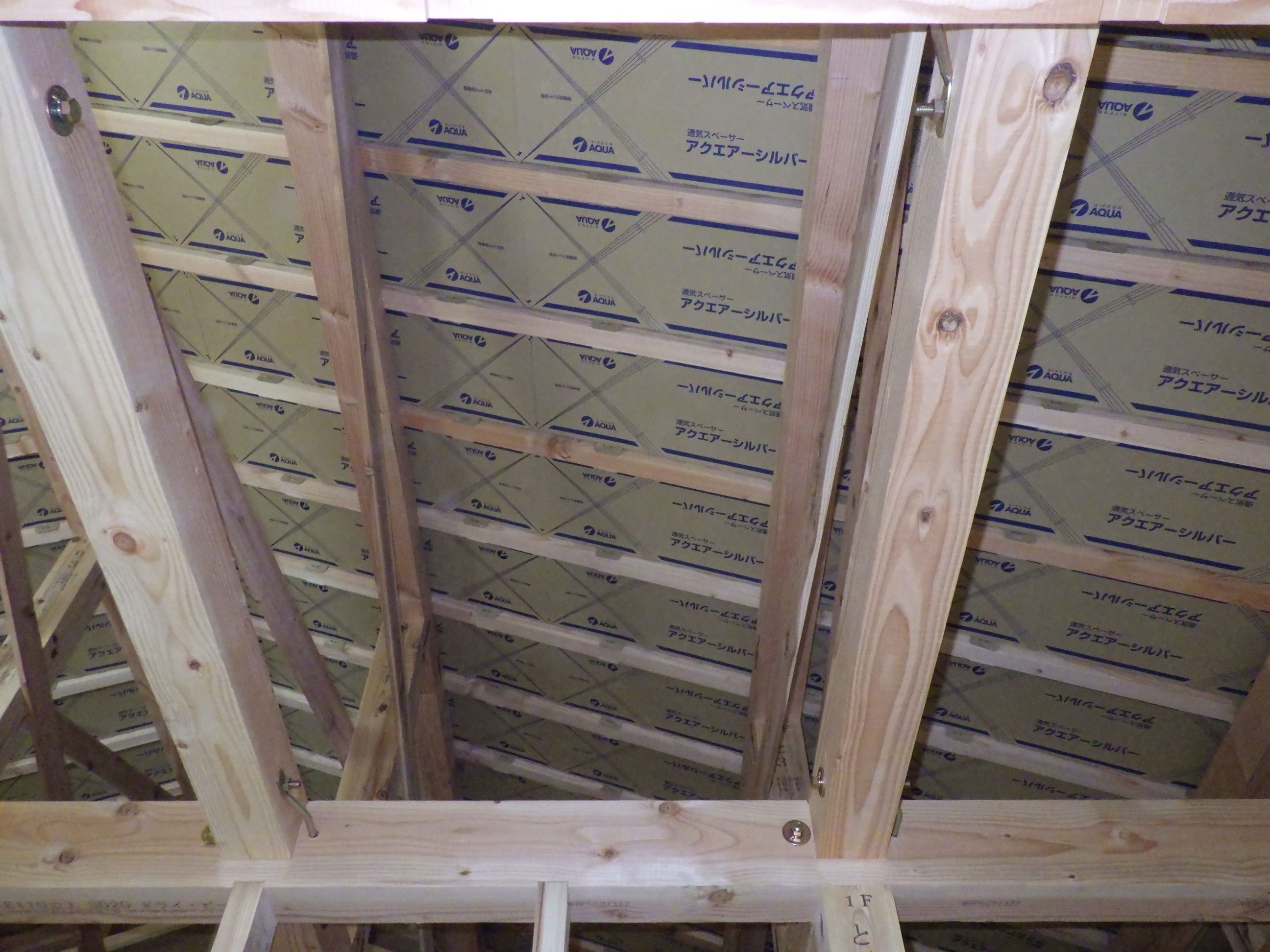

屋根材と屋根裏の間に通気層を設けるアクエアーシルバーを設置しています。

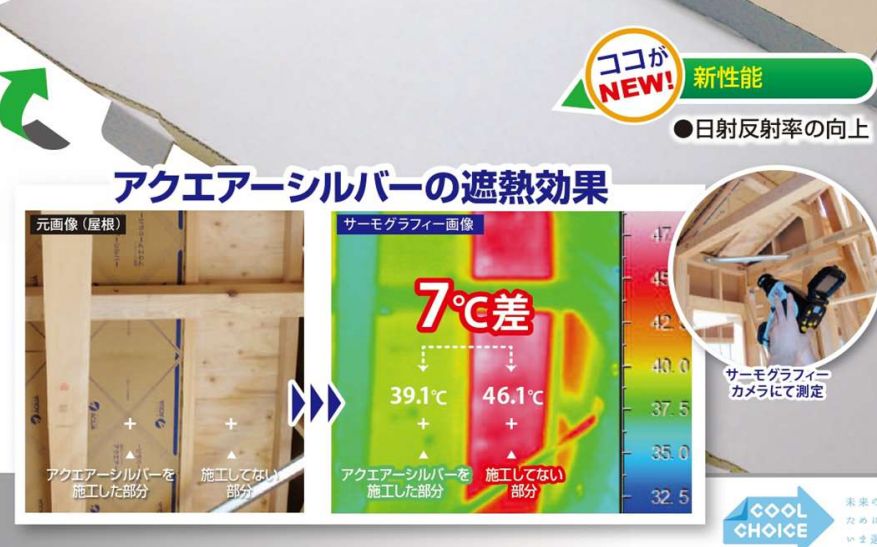

何度かご紹介していますが、この裏側にはアルミコーティングがされていて、赤外線を反射することで、輻射熱を抑えます。
太陽の熱を真上から受ける屋根は、MAX70~80℃にもなります。
来年以降も、尋常でない暑さが続くことは間違いなさそうですので、この後の断熱工事と合わせて、とても重要な工程です。

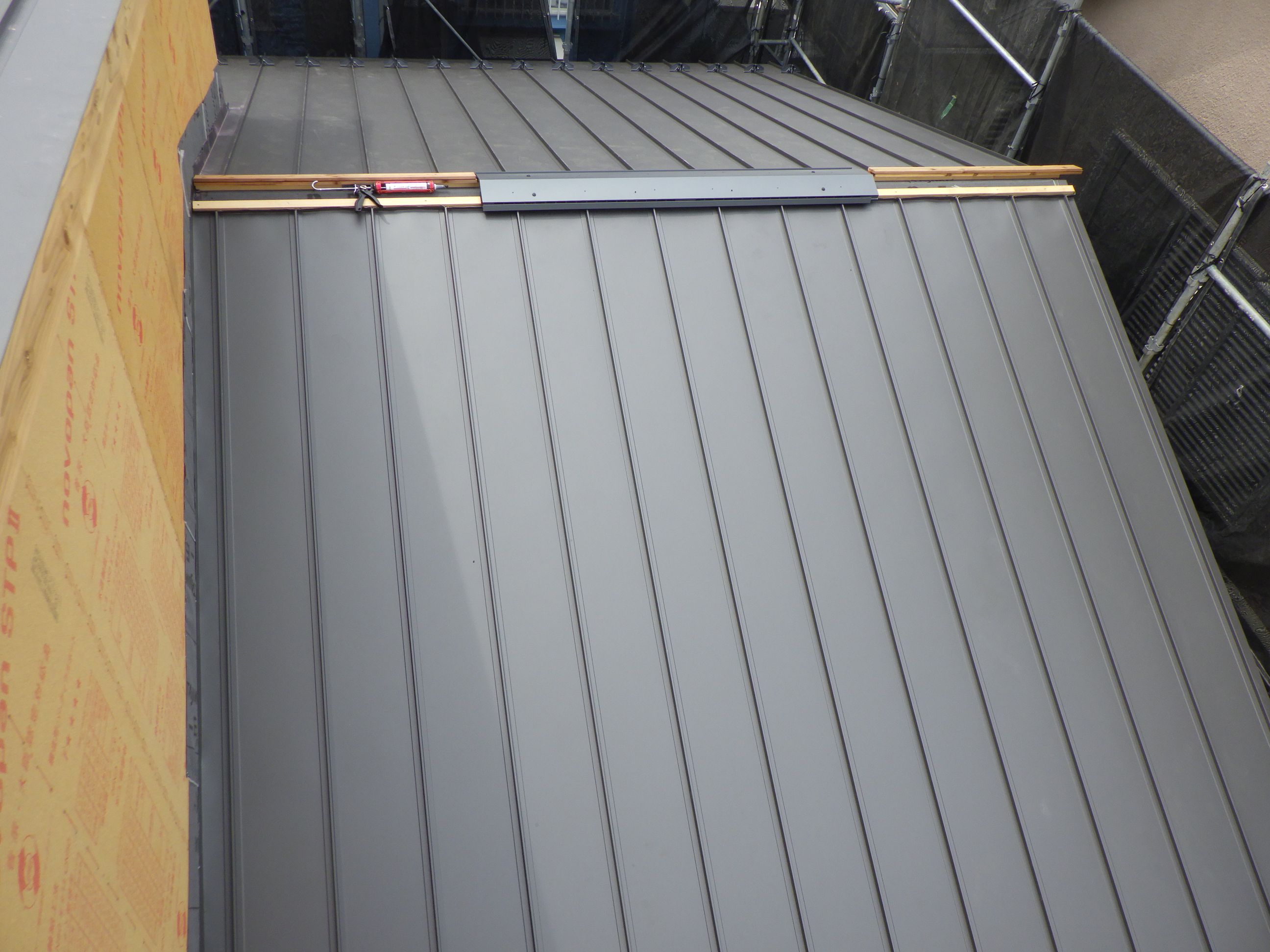

持ち上げられているのは、屋根を覆うガルバリウム鋼板です。
この写真では長さが伝わりませんが、

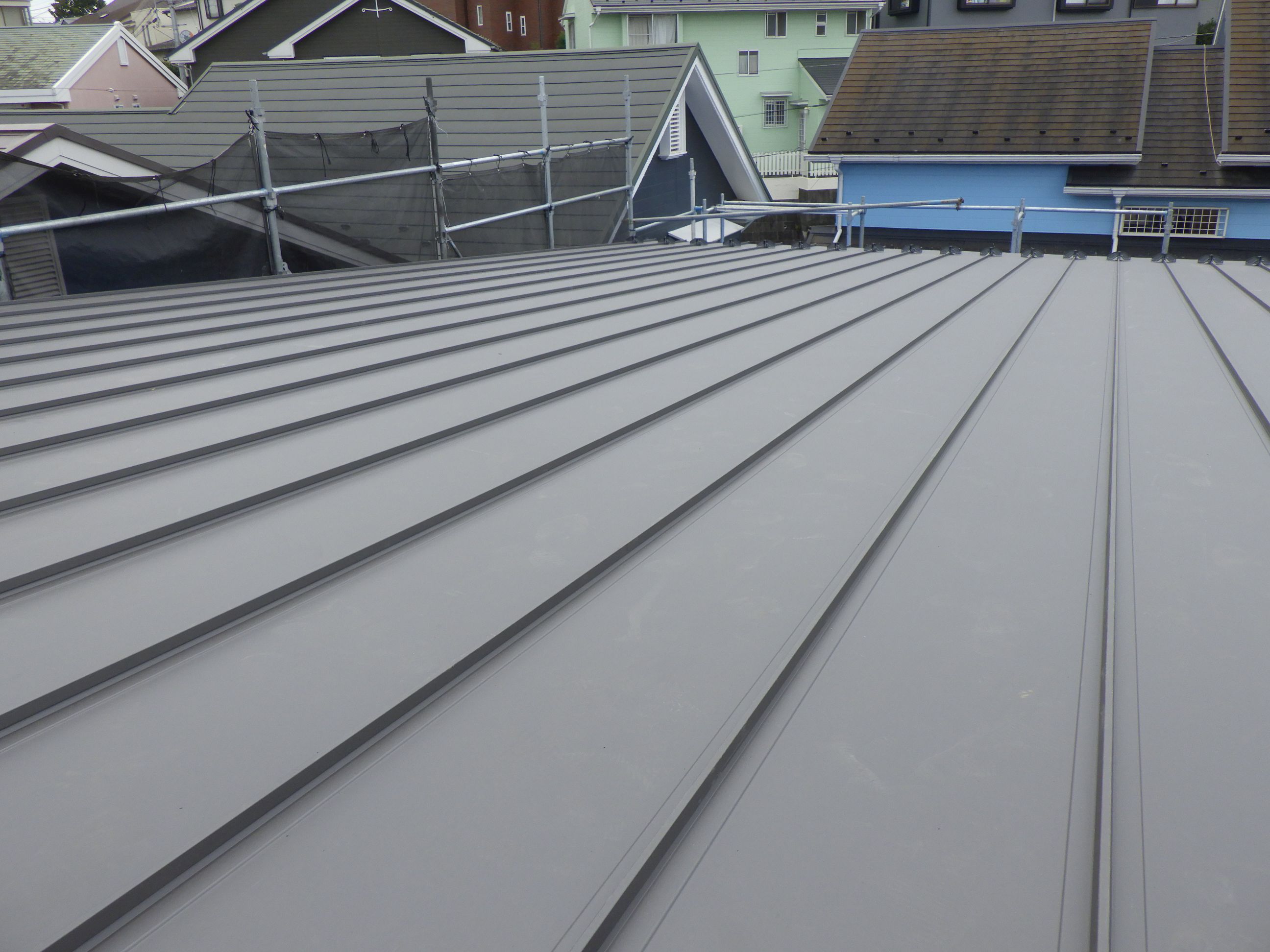

今回の屋根も、傾斜が緩いため、タテに屋根を葺きます。
それゆえ1枚1枚が長くなります。
屋根の頂上を覆う、棟カバーが被せられているところに、棟換気の排気口があります。
屋根の内側にこもった熱を、先にご紹介したアクエアーシルバーの内部に閉じ込め、上昇気流を利用して、棟換気口から外に排出します。
この棟換気、冬場にも重要な役割を果たします。
冬は室内が暖かく、屋根まわりが冷やされるため、結露の心配があります。
通気層を設けることで、湿気を外に逃がすのです。
アクエアーシルバーは、アルミコーティングで遮熱効果を高めつつ、透湿性も確保しています。
